圣马丁政府和世界银行签署了一项72美元的协议终端重建2019年12月。信贷:朱莉安娜公主国际机场运营公司。

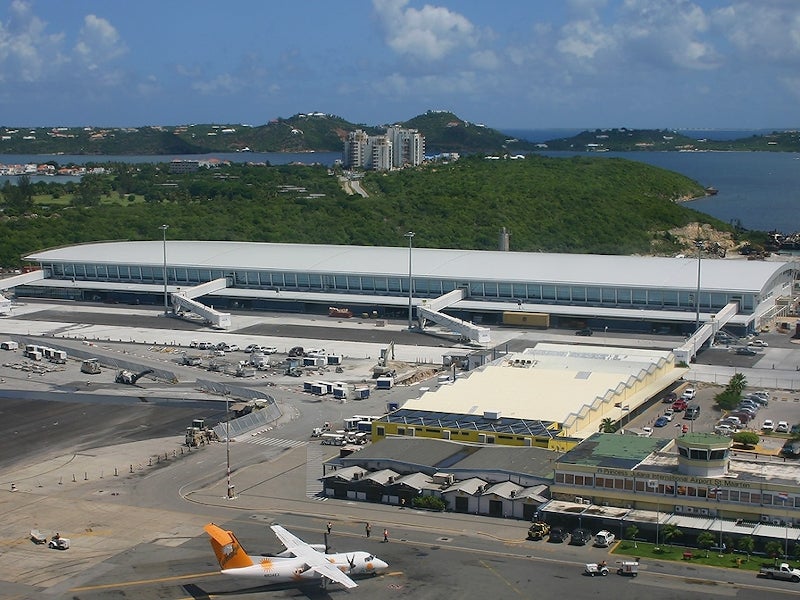

的完成重建项目定于2022年12月。信贷:戴尔科尔曼。
欧洲投资银行为项目提供50美元贷款。信贷:艾米丽Rusch /免费的。

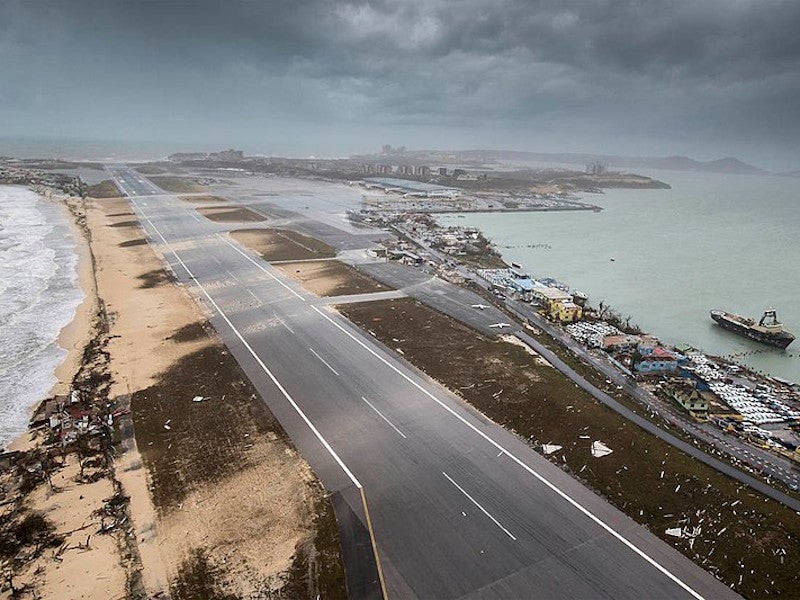

连续2017年9月飓风摧毁了机场航站楼。来源:荷兰国防部。

朱莉安娜公主国际机场(SXM机场),在加勒比海第二繁忙的机场,正在经历一次重大的重建项目重建将飓风袭击航站楼和把它变成一个现代机场。

机场位于距Philipsburg 15公里,圣马丁岛在加勒比海的首都。该项目将恢复机场的客运量250万人次,厄玛和玛丽亚飓风袭击前的水平了,破坏了机场。

此外,投资将使机场提高安全性的需求国际民用航空组织(ICAO)标准。

重建SXM机场项目在2018年10月正式开始,预计将在2022年12月完成。

项目建设期间将创造225个工作岗位,大约1200个永久工作展开新终端的操作。

朱莉安娜公主国际机场改造工程背景

朱莉安娜公主国际机场遭受重大损害由于飓风厄玛和飓风玛丽亚在2017年9月。的自然灾害发生在十天的差距,摧毁了一座客运大楼和空中交通控制塔。

事故已经呈现两年多的终端功能性设备和电子产品在所有水平的终端受损。SXM机场恢复了飞行操作在2017年10月通过实施临时措施,如小帐篷打开,后来换成空调展馆。

2018年12月,临时客运业务开始在航站楼的一部分,2019年11月,临时操作区域增加超过60%的一楼。

朱莉安娜公主国际机场终端重建项目

重建工作在航站楼将包括签到、到达和回收大厅,租界地区,安全性和离开区域、办公室、垂直输送系统,和厕所。

此外,该项目将包括新乘客登机桥的重建,安全检查和监视设备,行李处理,自助行李系统,自动边境控制系统以及相关设备数字标识。

其他在SXM机场重建项目

沥青路面将翻修飞机B2和B3停车区域。建设工作货物建筑将包括安装包覆到墙面板的外观。

戈达德餐饮的位置将被转移到洛杉矶平台建设Sonesta Maho胜地。它将有一个码头和卡车停车场。

救援和消防部门建设也进行临时修理。空中交通服务设施将包括的改造抑制系统,建立一个培训室和当前抑制系统的升级。

施工工程

包一个重建项目涉及临时操作包括建设临时值机柜台,办公室、移民和移民设施和安全的安装设备和中央电视台。

第二阶段的屋顶修复工作开始于2018年7月后屋顶的完成第一阶段的工作,包括钢甲板处理、防水,平坦的金属板安装。

屋顶概要文件和面板的安装在第二阶段完成,而第三阶段涉及的安装外圆角和一些进入挑檐底面。

终端的第二包车间改造工程2019年6月开始。重建工作包下两个预计将于2021年1月开始,预计2022年12月完工。

资金

项目是由荷兰政府资助下它们Maarten重建、恢复和恢复信托基金(它们Maarten信托基金),这是由世界银行管理。签署了一份协议是圣马丁政府和世界银行的72美元赠款协议在2019年12月。

欧洲投资银行(EIB),圣Maarten政府,朱莉安娜公主国际机场签署了一项协议50美元的贷款支持终端重建工作。

项目还支持通过7美元资金朱莉安娜公主国际机场运营公司(PJIAE)。

2020年4月,PJIAE收到超过70美元的保险理赔的重建项目。

承包商参与SXM机场重建

建筑公司Commodore建设方案的执行,而压载Nedam被选为主要承包商执行屋顶修理工作。

相关项目
